1月14日,根据法国法院的一份报告,法国电力公司(EDF)牵头的建造六座新EPR2型核反应堆的计划存在财务和技术不确定性,法国“还远远没有准备好”实现这一目标。周二公布的审计师名单揭示了该计划面临的诸多挑战。

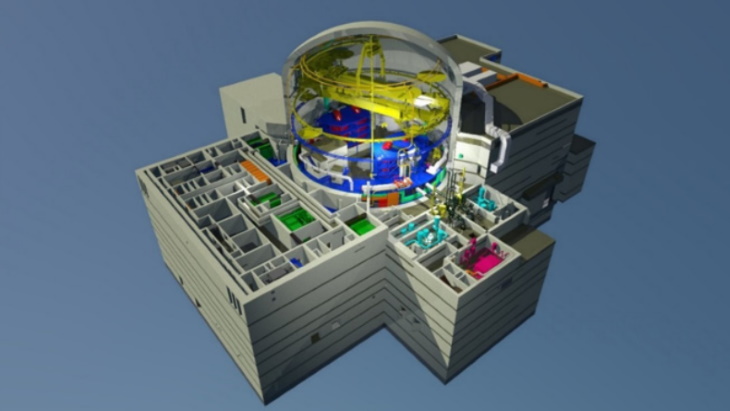

EPR2 反应堆设计剖面图(图片来源:EDF)
报告指出,该项目存在设计延迟以及缺乏完整的估算和融资计划报告的问题。法院补充道,延误和不确定性降低了行业参与者参与如此规模的工业项目所需的可见性,并警告称,风险和限制的积累可能会导致EPR2计划的部分失败。因此,审计院建议暂缓该项目的最终投资决定,直至融资到位并进行更深入的设计研究。
EDF回应称,与国家确定融资和监管计划是其最终投资决定的先决条件,并预计在2026年做出最终投资决定。然而,该项目的成本估算在不断增加,从2022年的517亿欧元增加到2023年的674亿欧元,甚至审计院首任院长皮埃尔·莫斯科维奇在新闻发布会上表示,该项目的总费用可能超过1000亿欧元,包括融资费用。
此外,审计法院还提到,弗拉芒维尔EPR的盈利能力平庸,将于2024年底接入网络,其总成本估计约为237亿欧元,包括融资成本。EDF强调,EPR2计划的竞争力将部分取决于与国家和欧盟委员会就其融资计划达成的协议。
在谈到EDF在英国建造新反应堆的计划时,审计法院指出,该集团面临着欣克利角成本大幅增加以及其中国联合股东中广核将于2023年退出的问题。因此,法院建议,在欣克利角大幅减少EDF的财务风险之前,不要批准EDF对塞兹韦尔C项目的最终投资决定。
据英国《金融时报》报道,Sizewell C的建设费用可能高达476亿欧元,几乎是EDF最初估计的两倍。同时,法院还建议确保核领域的任何新国际项目与EPR2计划产生量化的协同效应,并且不会减缓法国该计划的时间表。
法国EPR2计划是法国政府为加强核电能力、推动能源转型而实施的一项重要战略,其核心在于建设和部署EPR-2核反应堆。EPR-2作为EPR(欧洲压水堆)的改进版本,具有更多高电力、效率和安全性,是法国电力集团(EDF)规划的新一代增压水反应堆的筹建。该计划选址于诺曼底海岸的庞里(Penly)厂址,建设多台EPR-2机组,其中罢工预计将在2035年和2037年投运。EPR2计划不仅体现了法国政府对核电发展的高度重视,也体现了其在全球能源计划转型和碳中通过EPR-2核反应堆的建设和运营,法国旨在实现核电行业的可持续发展,降低碳排放,为未来的能源供应提供稳定、清洁的。
